Утепление стен снаружи и сайдинг «халва» на 218 м² фасада за две недели — объект №23 - Фотография 1

Утепление стен снаружи и сайдинг «халва» на 218 м² фасада за две недели — объект №23

Share

Монтаж сайдинга с утеплением в деревне Дубосеково Волоколамского района: собрали обрешётку на двух разных по конструктиву стенах, уложили 50 мм утеплителя и ветрозащиту Изоспан АМ, закрыли 218 м² фасада сайдингом Docke «халва», подшили свесы софитом и повесили водосток «шоколад». Две недели поздней осенью.

Расположение: деревня Дубосеково, Волоколамский район

Московская область, Волоколамский район, деревня Дубосеково.

Работы шли поздней осенью, по голой земле и в короткий световой день. Для фасадных работ это рабочий сезон: винил монтируется при минусе с поправкой на температурные зазоры, а утеплитель и мембрана закрываются панелями в тот же день, поэтому дождь в стену не попадает.

Описание объекта: дом смешанного конструктива на ленточном фундаменте

Дом смешанного конструктива — половина из пеноблоков, половина каркасник, зашитый вагонкой на ленточном фундаменте.

Такая пара стен под одной кровлей — не редкость: дом достраивали в два захода, и снаружи это ничем не выдаёт себя, пока не доходит до крепежа. Пеноблок и каркас держат обрешётку по-разному, по-разному пропускают пар и по-разному реагируют на нагрузку от панелей, поэтому один и тот же фасадный пирог собирается на них двумя способами. Выровнять их в единую плоскость — отдельная задача: блочная и каркасная части почти никогда не совпадают по толщине стены.

По объёму дом двухэтажный, с центральным выступом под собственной вальмовой кровелькой и одноэтажной пристройкой сбоку. Кровля из тёмной металлочерепицы к началу работ уже стояла — под её цвет и подбирались софит с водостоком.

Задача: обрешётка, утепление, сайдинг, софиты и водосток

Монтаж обрешётки, утепление, ветрозащита, монтаж сайдинга, монтаж софитов, водосточной системы.

Список читается как обычный фасадный набор, но первым пунктом здесь стоит именно обрешётка — и это не формальность. На доме из двух конструктивов она решает сразу три задачи: держит утеплитель, выводит обе половины фасада в одну плоскость и задаёт вентиляционный зазор. Ошибка на этом этапе исправляется только полной разборкой готовой обшивки.

Ход работ: от обрешётки до водосточной системы

Обрешётка на пеноблоке и на каркасе

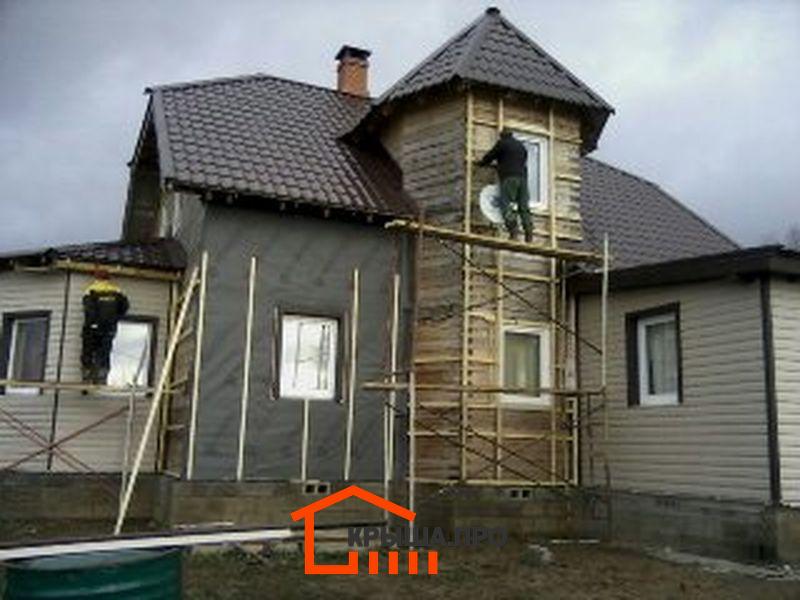

Крепёж на двух половинах дома разный. В каркасную стену направляющая уходит саморезом в стойку — держать её больше не за что, и шаг обрешётки привязан к шагу каркаса. В пеноблок обычный саморез не идёт: ячеистый бетон крошится под резьбой, поэтому там работают специальные дюбели для пористых оснований, а нагрузка распределяется на большее число точек. Старую вагонку на каркасной половине не снимали — она осталась под пирогом, а плоскость задала новая обрешётка. Что входит в монтаж обрешётки сайдинга, описано в услуге.

Отдельный слой — контробрешётка там, где она нужна по пирогу. Пеноблок паропроницаем и отдаёт влагу наружу весь отопительный сезон, поэтому зазор между мембраной и панелью на такой стене не опция, а условие: без него влага останется в утеплителе. Подробности — в услуге монтаж контробрешётки сайдинга.

Утепление 50 мм и ветрозащита Изоспан АМ

Между направляющими уложили 50 мм минеральной ваты, сверху — Изоспан АМ. Полсотни миллиметров на такой дом дают не столько прибавку к теплосопротивлению, сколько ровный контур без мостиков холода: на стыке блочной и каркасной половин, в углах и под перекрытием тепло уходит быстрее, чем через плоскость стены. Как считается толщина и почему плиты ставят враспор, а не внатяг, разобрано в услуге утепление стен; требования к нахлёсту мембраны — в услуге монтаж ветрозащиты дома.

Сайдинг Docke «халва»

Фасад закрыли панелями в цвете «халва» — тёплый песочный тон, который на пасмурном осеннем свете не выглядит серым, а летом не бликует. Начали с пристройки: небольшой объём с простыми стенами позволяет отработать раскладку рядов и отметку стартовой планки до того, как бригада выйдет на длинные фасады. Порядок работ и узлы — в услуге монтаж сайдинга.

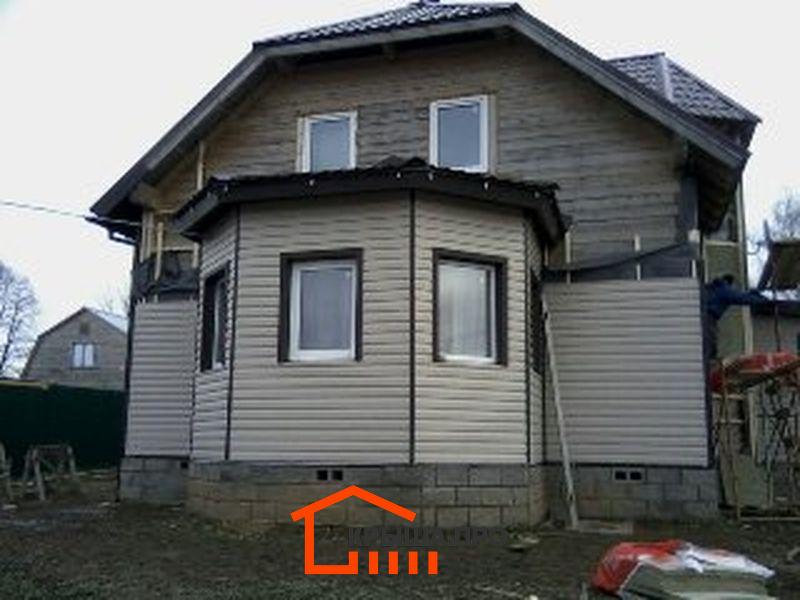

Выступ, фронтон и софиты «шоколад»

Самый трудоёмкий участок — центральный выступ: на нём четыре наружных угла на паре метров стены, собственная кровелька и карниз, который надо подшить по кругу. Свесы закрыли софитом с центральной перфорацией в цвете «шоколад» — тёмная подшивка под тёмной кровлей выглядит продолжением крыши, а не частью стены, и визуально не съедает высоту фасада. Перфорация по центру панели даёт приток воздуха под кровлю по всей длине карниза; как это устроено, описано в услуге монтаж софитов. Фронтоны зашивали последними, уже сверху вниз по готовой стене.

Водосточная система Docke «шоколад»

Завершающий этап — жёлоб по карнизу и трубы по углам в тон подшивке. На доме с пристройкой и выступом водосток получается не линейным: вода с верхних скатов сбрасывается на нижнюю кровлю, и узел перехода приходится собирать через отдельную воронку, иначе поток бьёт в одну точку и за пару сезонов размывает грунт у цоколя. Линейка и комплектующие — в обзоре водосточных систем Docke.

Материалы фасадного пирога

  • утеплитель Rockwool Скандик, 50 мм
  • ветрозащита Изоспан АМ
  • сайдинг Docke, цвет «халва»
  • софит Docke с центральной перфорацией, цвет «шоколад»
  • водосточная система Docke, пластик, цвет «шоколад»

Три позиции из пяти — одной марки, и на доме сложной формы это экономит больше, чем кажется. Сайдинг, софит и водосток Docke стыкуются штатными планками без подрезки по месту, а на выступе с четырьмя углами и переходом кровель таких стыков набирается втрое больше, чем на прямой стене. Утеплитель в плитах держит форму между направляющими и не сползает по вертикали. Изоспан АМ выбран как фасадная мембрана: она рассчитана на вертикальную поверхность и на паропроницаемое основание, каким и является пеноблок.

Объем работ: 218 м² фасада

218 м2

218 квадратов — площадь стен под утепление и обшивку, вместе с фронтонами, выступом и пристройкой. Цоколь в работу не входил и остался в блоке. Геометрия здесь дороже метража: на доме с выступом и разноуровневыми кровлями погонаж углов, стартовых и финишных планок заметно выше, чем на прямоугольном объекте той же площади.

Длительность работ: 2 недели

2 недели

Две недели на 218 м² с утеплением — темп, который держится за счёт работы в две точки одновременно: на фотографиях видно, как одна бригада закрывает пристройку, пока вторая собирает обрешётку на основном объёме. Леса переставлялись по кругу, каждая стена проходилась пирогом целиком — от направляющих до планок, — и только потом бригада уходила на следующую.

Результат: две половины дома под одним фасадом

Пеноблочная и каркасная части перестали различаться снаружи: одна плоскость, одна раскладка рядов, один цвет. Дом получил утеплённый контур без мостиков холода по стыку конструктивов и отделку, которой не нужен уход. Если у вас похожая задача — фасад на доме, собранном в несколько заходов, — начинаем с замера фасада: по нему считается и площадь панелей, и погонаж планок, который на сложной геометрии определяет половину сметы.

Фото объекта: монтаж сайдинга в Дубосеково

Фотографии идут по ходу работ — от обрешётки с ветрозащитой до фасада с установленным водостоком.
