Обшивка дачного дома сайдингом «дуб светлый» на 86 м² за 6 дней — объект №97 - Фотография 1

Обшивка дачного дома сайдингом «дуб светлый» на 86 м² за 6 дней — объект №97

Share

Монтаж сайдинга с утеплением, софитов и водостоков в СНТ «Союз» Волоколамского района: собрали обрешётку по старым стенам, уложили утеплитель с гидро-ветрозащитой, набили контррейку и закрыли 86 м² фасада сайдингом Альта Профиль «дуб светлый», нарастили карнизные свесы, подшили софит и смонтировали водосток с межэтажными и цокольными отливами. Шесть дней работы.

Расположение: СНТ «Союз», Волоколамский район

Московская область, Волоколамский район, СНТ «Союз».

Участок в глубине садового товарищества, среди высоких елей и берёз. Работы шли поздней осенью, по опавшей листве и в короткий световой день — для вентилируемого фасада это рабочий сезон: винил монтируется при низких температурах с поправкой на зазоры, а утеплитель закрывается мембраной и панелями в тот же день, когда открыт.

Описание объекта: дачный дом на столбчатом фундаменте

Двухэтажный дачный дом с мансардой под ломаной крышей, крытой фальцевыми картинами. Стены обшиты доской и много лет простояли выкрашенными в красно-коричневый цвет. Окна ПВХ к началу работ уже заменили — монтажная пена по периметру проёмов оставалась открытой. Сбоку пристроена остеклённая веранда, в отделку она не входила.

Главная конструктивная особенность — дом стоит на столбчатом фундаменте из бетонных блоков, с открытым продуваемым подпольем. Цоколя как плоскости здесь нет, и это меняет смысл нижнего узла: цокольный отлив на таком доме не прикрывает кладку, а отсекает воду от торца обшивки и закрывает зазор, в который иначе задувает снег.

Задачи: вентилируемый фасад целиком, от обрешётки до отливов

Монтаж:

  • обрешётки
  • утепления
  • гидро-ветрозащиты
  • контррейки
  • сайдинга
  • межэтажных отливов
  • каркаса карнизных свесов
  • софита
  • водосточной системы
  • цокольных отливов

Десять позиций — это полный вентилируемый фасад без единого пропущенного слоя. Две из них встречаются в сметах редко и обе про воду: межэтажные отливы и каркас карнизных свесов. Первые закрывают горизонтальный перелом между этажом и фронтоном, вторые дают вылет, на который вешается водосток. Без них остальные восемь позиций работают вполсилы — стена будет утеплена, но мокнуть от этого не перестанет.

Ход работ: от обрешётки до водостока

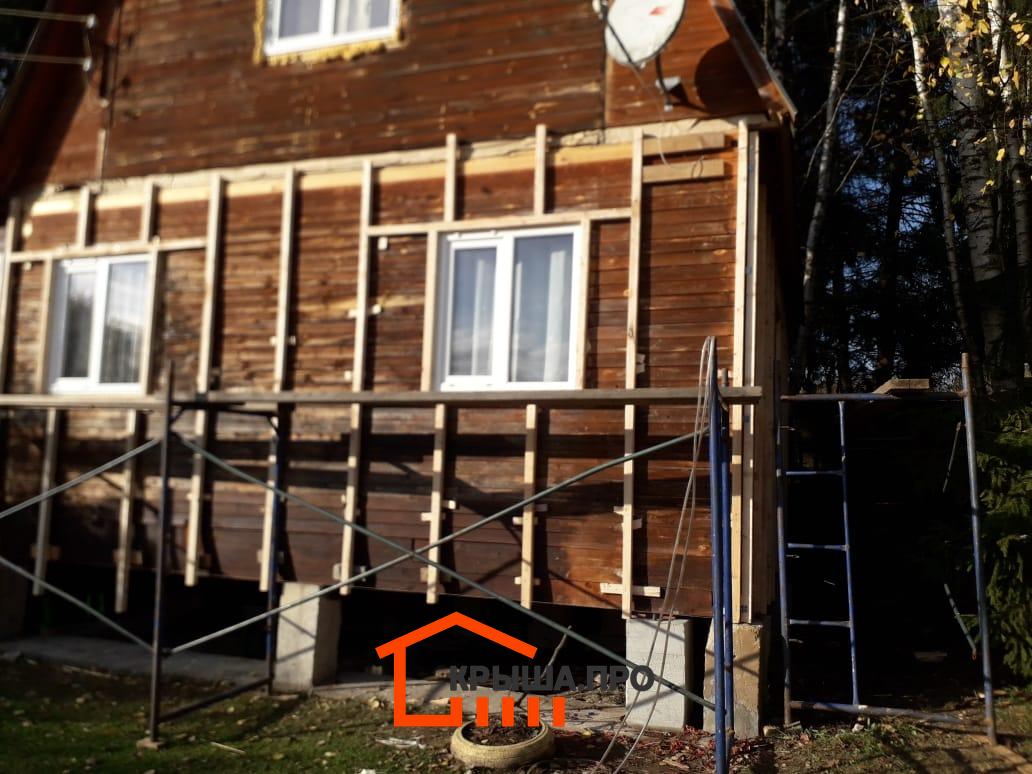

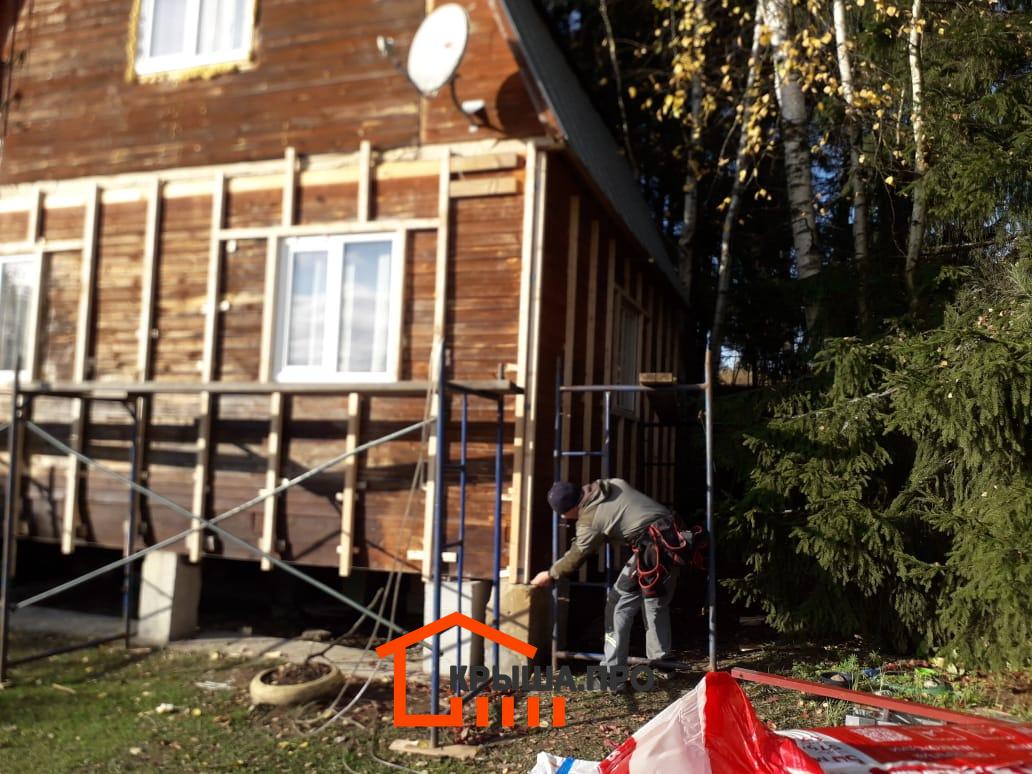

Обрешётка из бруска 50×50

Бруски ставили вертикально по всей плоскости стены, с горизонтальными перемычками вокруг оконных проёмов — на фотографиях хорошо виден этот «каркас в каркасе». Перемычки нужны не для жёсткости: к ним крепятся околооконные планки, и без заранее подготовленного основания планку приходится сажать на монтажную пену, что заметно уже через сезон. Как считается шаг стоек и чем они крепятся к деревянной стене, описано в услуге монтаж обрешётки сайдинга.

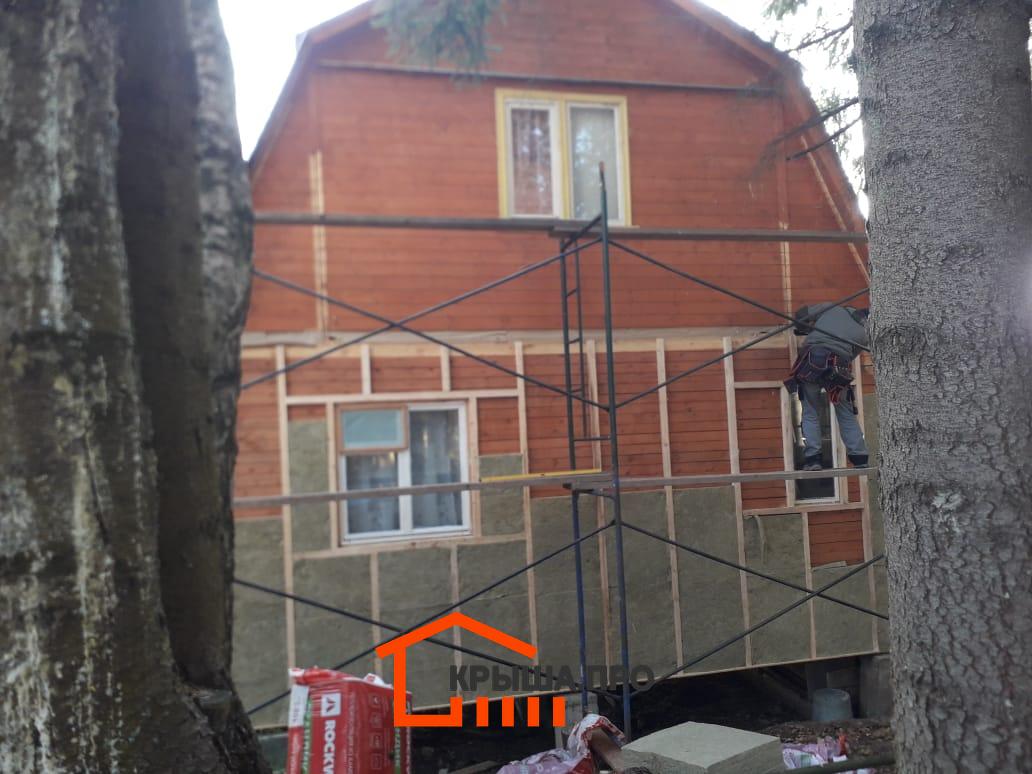

Утепление Rockwool и гидро-ветрозащита

Плиты 50 мм заводили между брусками враспор, без крепежа насквозь. Пятьдесят миллиметров на дачном доме — это добор, а не полноценная теплоизоляция: слой закрывает щели рассохшейся доски и мостики холода по углам, но не выводит дом на зимние нормы. Зато он ощутимо убирает сквозняк, который на таких стенах чувствуется сильнее самой температуры. Состав работ — в услуге утепление стен.

Поверх ваты раскатали Изоспан АМ. В задаче он назван точно — «гидро-ветрозащита»: мембрана работает в обе стороны, выпуская пар из стены наружу и не пуская внутрь ветер и косой дождь. Требования к нахлёсту, направлению раскатки и креплению — в услуге гидроизоляция фасада.

Контррейка и вентиляционный зазор

Второй слой каркаса — доска 25×100 поверх мембраны. Именно он отодвигает панели от утеплителя и открывает воздуху проход снизу вверх: от цокольного отлива к перфорированному софиту под карнизом. Этот пункт в задаче стоит отдельной строкой, и правильно — его чаще всего и выбрасывают ради экономии, после чего вентилируемый фасад перестаёт быть вентилируемым. Подробности — в услуге монтаж контробрешётки сайдинга.

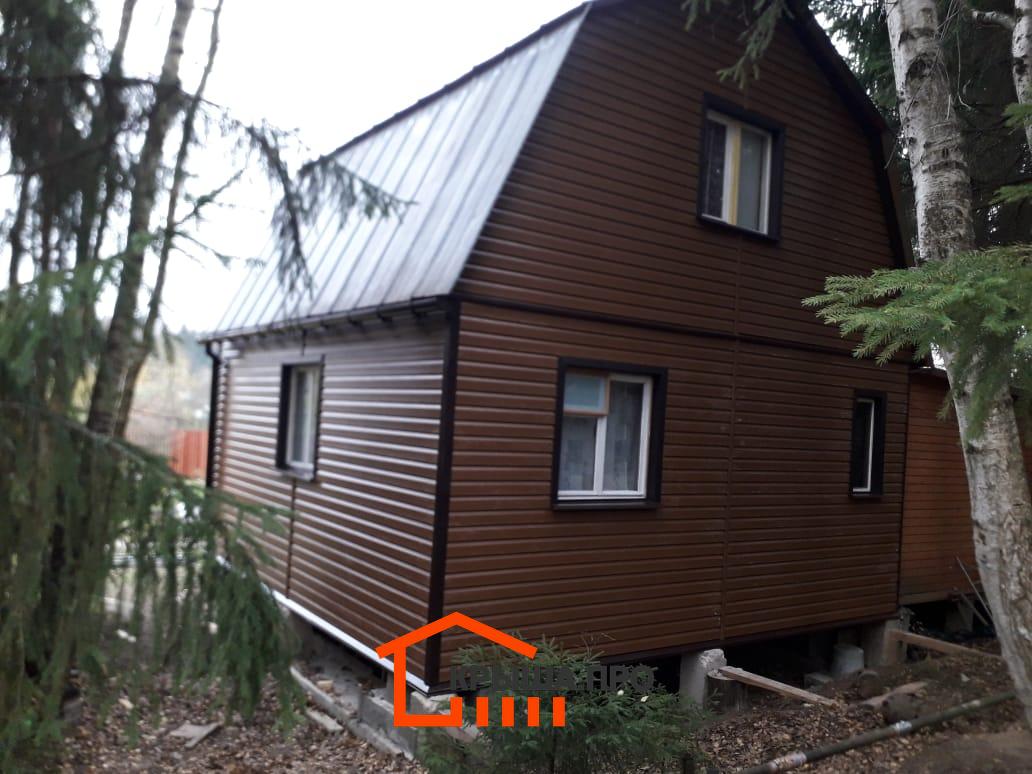

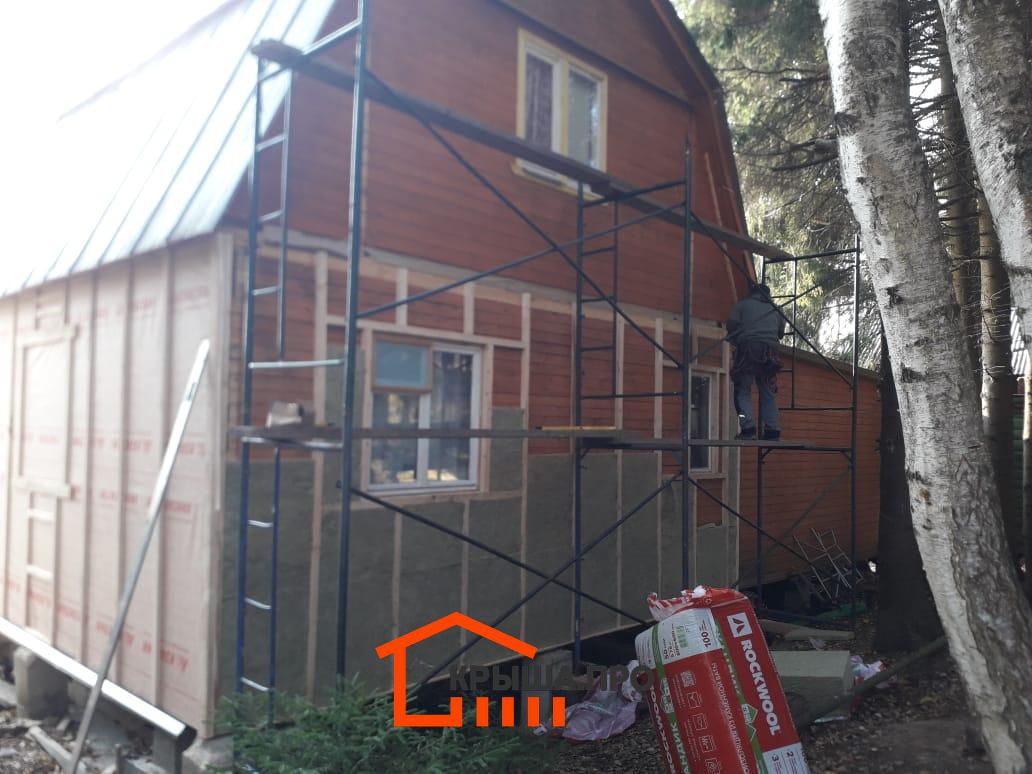

Сайдинг Альта Профиль «дуб светлый»

Панели коллекции «Канада» в цвете «дуб светлый» — рисунок под древесину с неповторяющейся текстурой, поэтому стена не выглядит штампованной, как при однотонном виниле. Для дома в еловом лесу выбор логичный: древесный тон садится в окружение, а тёмно-коричневые планки на проёмах дают контраст, который держит геометрию фасада. Порядок работ и узлы — в услуге монтаж сайдинга.

Свесы, софит и отливы

Карнизные свесы нарастили каркасом — без вылета за плоскость стены водосток вешать не на что, а софит подшивать некуда. Что входит в монтаж каркаса карнизного свеса, описано в услуге. Свесы подшили коричневым перфорированным софитом Альта Профиль — он замыкает вентиляционный контур сверху.

Два типа отливов закрыли горизонтальные переломы фасада. Межэтажный шириной 100 мм встал на границе первого этажа и фронтона: без него вода, стекающая по верхней плоскости, заходила бы прямо в стык двух участков обшивки. Цокольный шириной 70 мм отсекает низ. Почему отлив не заменяется простой планкой и какой вынос берётся под какой свес, разобрано в услуге монтаж цокольного отлива. Завершил работу водосток Docke «шоколад» в тон планкам и софиту.

Материалы фасадного пирога

  • брусок 50×50×3000
  • утеплитель Rockwool 50 мм
  • Изоспан АМ
  • доска 25×100×6000
  • сайдинг Альта Профиль (Канада, дуб светлый)
  • софит перфорированный коричневый Альта Профиль
  • цокольные отливы коричневые 70 мм
  • отливы межэтажные коричневые 100 мм
  • водосточная система Docke, цвет «шоколад»

Два пиломатериала в списке — это два разных каркаса: брусок 50×50 держит утеплитель, доска 25×100 создаёт зазор. Путать их местами нельзя, и закладывать нужно оба. Отливы указаны с шириной, и это не формальность: 70 и 100 мм — разный вынос под разные переломы, подрезать один из другого невыгодно и неправильно. Фасадная часть собрана в одной коричневой гамме: софит, отливы и водосток совпадают по тону, а древесный «дуб светлый» на их фоне выглядит светлее, чем в каталоге.

Объем работ: 86 м² фасада

  • 86 м2

86 квадратов стен вместе с фронтонами. Площадь средняя, но позиций в смете десять, и половина из них считается в погонных метрах, а не в квадратных: свесы, софит, два типа отливов, жёлоб и трубы. На компактном доме такая структура сметы — норма, и именно поэтому ставка «за квадрат обшивки» ничего не говорит о конечной стоимости.

Длительность работ: 6 дней

6 дней

Шесть дней на полный вентилируемый фасад — быстрый темп, который держится на простой геометрии: прямоугольный дом без выступов, эркеров и сложных примыканий. Работа шла стеной за проход, пирог собирался целиком на текущем фасаде, и утеплитель не оставался открытым на ночь. Осенью это не осторожность, а необходимость: намокшая вата сохнет неделями.

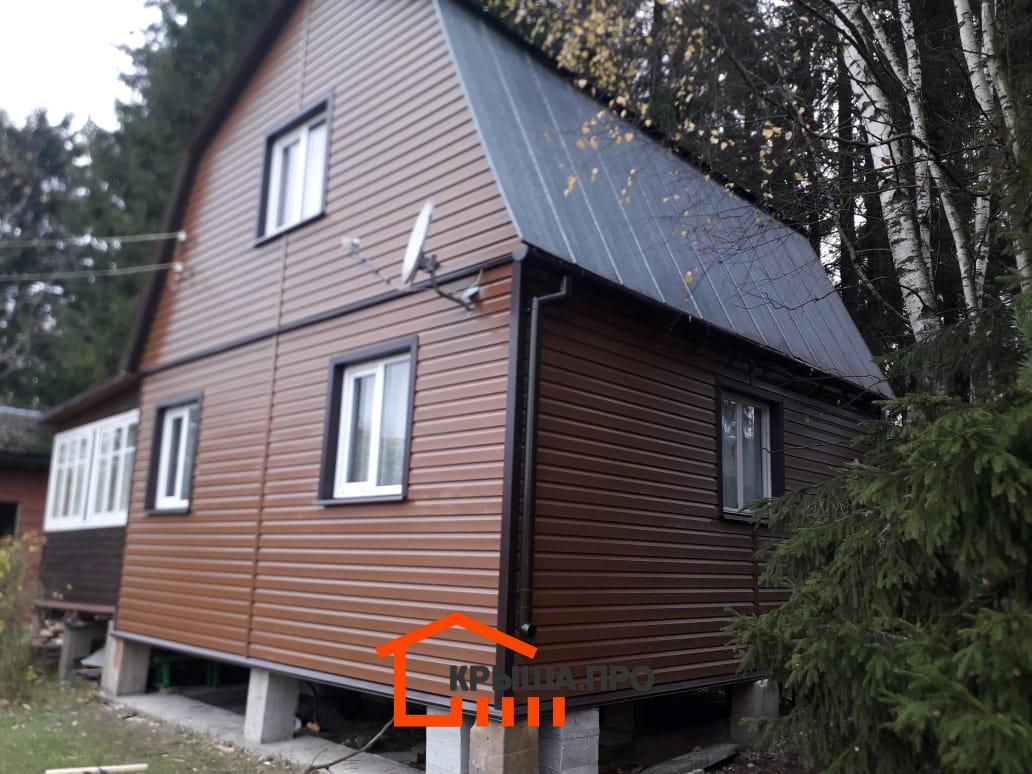

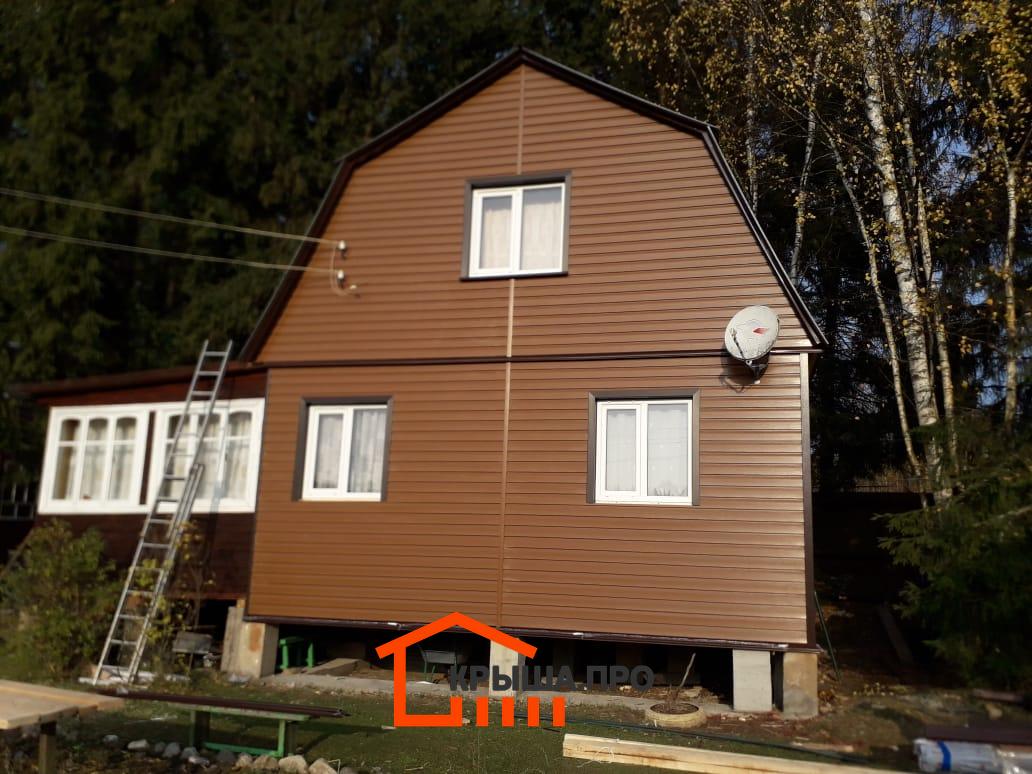

Результат: утеплённый фасад под дерево

Выцветшая крашеная доска превратилась в фасад под светлый дуб с полным водоотводом: жёлоб по карнизу, отлив между этажами, отлив по низу обшивки. Дом ушёл в зиму с закрытым контуром, а хозяева избавились от перекраски, которую такие стены требуют каждые несколько лет. Если у вас похожий дачный дом, начинать стоит с замера фасада: по нему считаются и площадь панелей, и погонаж планок с отливами, который на таком объекте решает половину сметы.

Фото объекта

Фотографии идут по ходу работ — от обрешётки по старым стенам до готового фасада с отливами и водостоком.
