Монтаж натуральной черепицы на четырёх скатах 126 кв. м за две недели в мороз — объект №124 - Фотография 1

Монтаж натуральной черепицы на четырёх скатах 126 кв. м за две недели в мороз — объект №124

Share

Монтаж кровли из натуральной черепицы в Волоколамском районе, деревня Иевлево: за две недели зимой собрали вальмовую крышу на 126 кв. м над зоной барбекю — от мауэрлата из бруса 150×150 до последнего ряда плитки Braas. Это второй объект у того же заказчика: двумя годами раньше на этом участке мы накрыли такой же черепицей его гараж из пеноблока. Работали по снегу и в мороз, на постройке, где между кирпичными столбами ещё не заложены стены, а кровельный контур нужно было закрыть в первую очередь.

Расположение: деревня Иевлево в Волоколамском районе

Московская область, Волоколамский район, деревня Иевлево.

Участок открытый, с одной стороны — поле, с другой — глухой забор из профлиста. Подъезд к постройке свободный, и это оказалось важным: поддоны с черепицей весят столько, что заносить их вручную с дальнего края участка было бы отдельной работой. Разгружались прямо у стены, оттуда плитку подавали наверх.

Описание объекта: вальмовая крыша на кирпичных столбах

Этот заказчик позвонил нам через два года после первой крыши. Первая мысль была — что-то отвалилось: цементно-песчаная черепица лежит под собственным весом и довольно хрупкая. Оказалось, нет. Рядом с гаражом хозяин построил похожее строение, только больше, — зону барбекю для посиделок выходного дня, и её тоже нужно было накрыть.

Похожи две постройки в основном крышей. Гараж стоит на стенах из пеноблока с длинной глухой стеной и армопоясом, кровля у него — 112 м². Здесь основа другая — столбы из красного кирпича, а крыша больше: 126 кв. м. Иначе собран и каркас: мауэрлат из бруса 150×150, стропила из доски 50×200, под черепицей — мембрана Tyvek.

Постройка стоит на столбах из красного кирпича, выведенных по периметру, один угол закрыт кладкой из белого блока. Стены между столбами на момент работ ещё не заложены — хозяин закрывал сначала кровельный контур. Логика понятная: под готовой крышей кладку и внутреннюю отделку можно вести в любую погоду, а вот незащищённые перекрытия и лаги за зиму наберут воды.

Крыша — вальмовая, то есть четырёхскатная, без фронтонов: два трапециевидных ската и две треугольные вальмы сходятся к короткому коньку. Такая форма выглядит спокойно и хорошо держит ветер, но в сборке она сложнее двускатной. Появляются накосные (диагональные) стропила, каждый нарожник к ним подрезается под своим углом, а обрешётку на вальмах приходится подгонять по месту. Прибавьте к этому вес покрытия — и становится ясно, почему сроком стали именно две недели, а не пять дней.

Задачи: от мауэрлата до последнего ряда плитки

  • монтаж мауэрлата;
  • стропильной системы;
  • половых лаг;
  • гидроизоляция кровли;
  • монтаж натуральной черепицы.

Ход работ: две недели на тяжёлую кровлю

Мауэрлат из бруса 150×150 и половые лаги

Начали с опорного контура. Монтаж мауэрлата из бруса 150×150×6000 по верху столбов и обвязки — это то, через что вся нагрузка от крыши передаётся на кладку. Под штучным покрытием требование к нему жёстче обычного: точечная нагрузка от каждой стропильной ноги должна разойтись по брусу и лечь на столб, а не на угол кирпича. Брус выводили по уровню в одну плоскость по всему периметру — перекос в пару сантиметров на вальмовой крыше вылезет на коньке и на всех четырёх рёбрах сразу.

Параллельно уложили половые лаги — их брали в работу тем же заходом, пока внутри постройки ничего не мешало и можно было работать с земли.

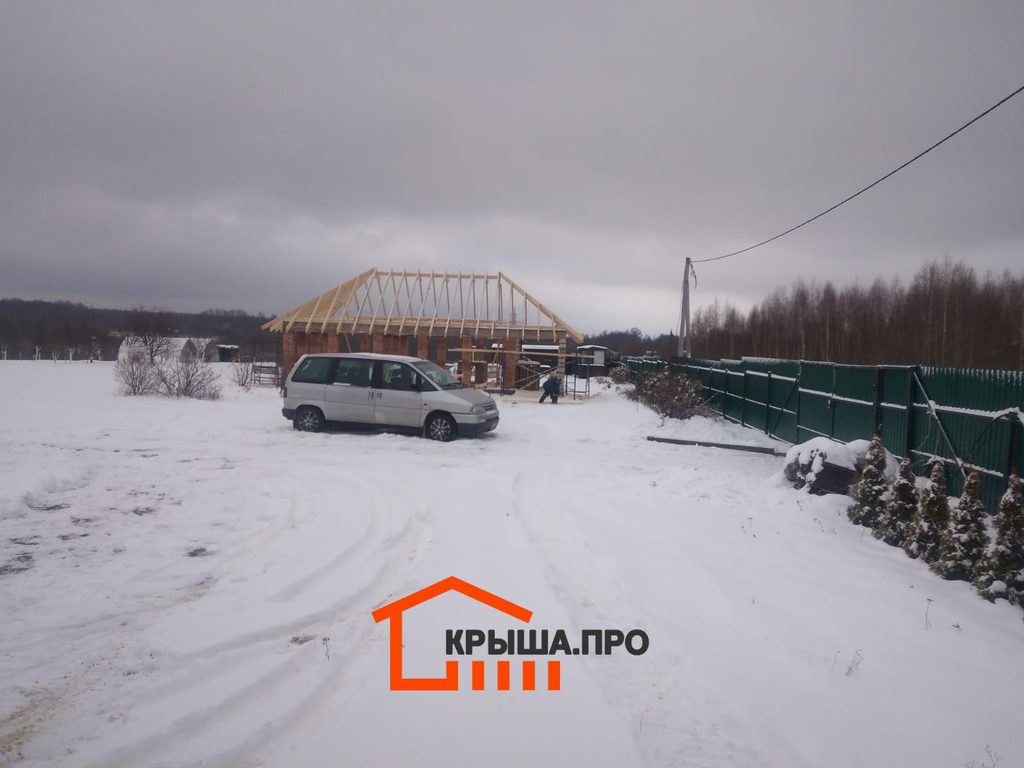

Стропильная система под вес черепицы

Монтаж стропильной системы вели из доски 50×200×6000. Сечение здесь не запас «на всякий случай», а расчётная необходимость: натуральная черепица тяжелее металлического листа в несколько раз, и к её собственному весу добавляется снеговая нагрузка Подмосковья. На фото хорошо видно, насколько чаще стоят стропила, чем на обычной крыше под профлист, — шаг выбирался под покрытие, а не под удобство раскроя.

Диагональные накосные стропила выводили первыми: они задают геометрию всех четырёх рёбер, и если ошибиться на них, нарожники придётся переподрезать десятками. После сборки каркаса крыша уже читалась целиком, хотя до покрытия оставалась ещё неделя.

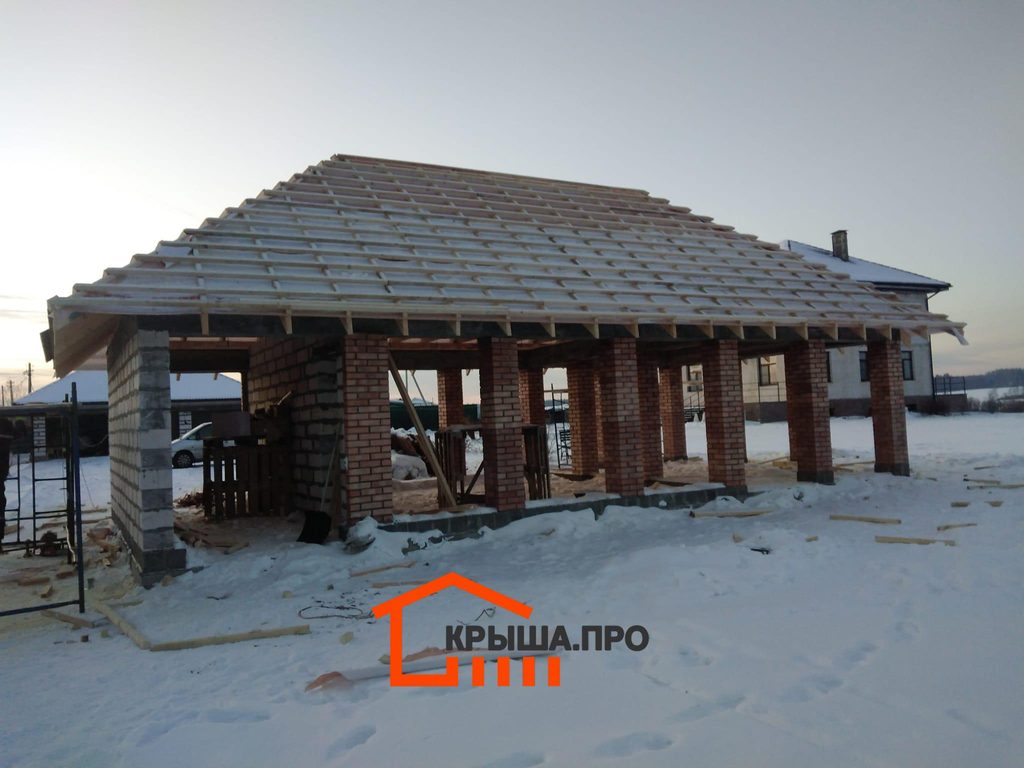

Мембрана Tyvek, контробрешётка и обрешётка

По стропилам раскатали диффузионную мембрану Tyvek. Монтаж гидроизоляции вели полотнами снизу вверх с нахлёстом: мембрана принимает на себя конденсат и задувной снег, которые неизбежно проходят под штучное покрытие через стыки плиток. Для черепичной кровли это не опция, а часть конструкции — сама плитка водонепроницаемого слоя не образует.

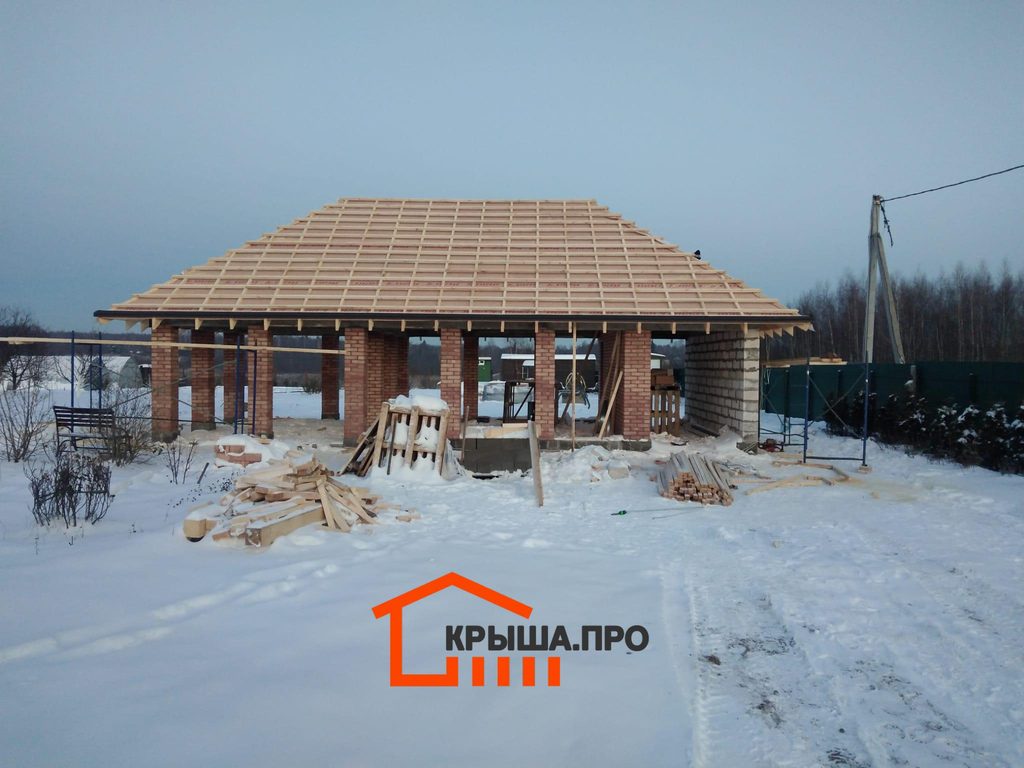

Поверх мембраны пошёл брусок 50×50×3000: сначала монтаж контробрешётки вдоль стропил — он держит вентиляционный зазор от карниза к коньку, — а затем поперёк обрешётка кровли. Здесь шаг задаёт не мастер, а производитель покрытия: плитка цепляется замком за брусок, и расстояние между рейками выставляется по её полезной длине. Ошибка в пару сантиметров на первом ряду к коньку превращается в лишний или недостающий ряд.

Укладка натуральной черепицы Braas

Покрытие — Braas франкфуртского профиля в тёмно-коричневом цвете, классическая волна с продольным гребнем. Монтаж натуральной черепицы всегда идёт в комплекте с доборными элементами: коньковыми и рёберными черепицами, зажимами, вентиляционными лентами. Штучная кровля собирается как конструктор, и отдельных узлов на ней больше, чем на любом листовом покрытии.

Черепица та же, что и на гараже, и именно с ней вышла главная сложность объекта. Если в первый раз материал привезли без проблем, то теперь его почти нигде не было: санкции и перебои с поставками. Мы выждали полтора месяца и получили ровно ту черепицу, которая была нужна, — того же профиля и цвета.

Под названием «натуральная черепица» на нашем рынке продают и керамику, и цементно-песчаную плитку; франкфуртский профиль относится ко второй группе и берёт то же, за чем идут к керамике: массивность, матовую поверхность и ресурс, измеряемый десятилетиями.

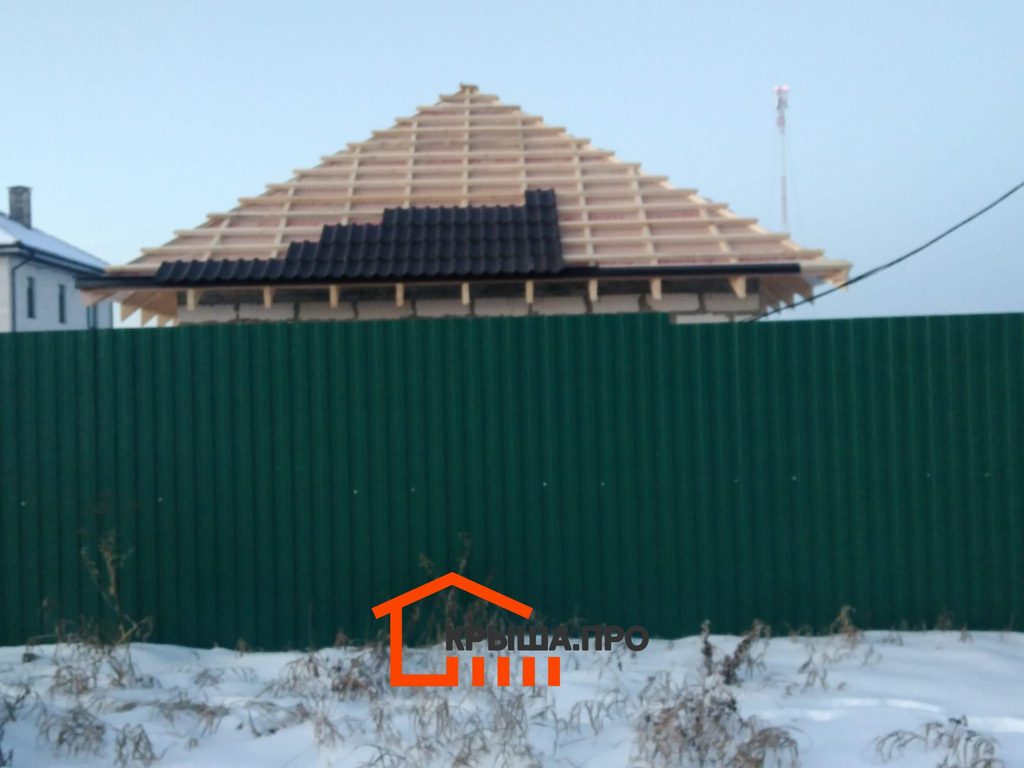

Укладку вели снизу вверх, рядами со смещением, начиная с карниза. Плитку подавали на скат порциями и распределяли по обрешётке равномерно — складывать весь поддон в одну точку ската нельзя, каркас должен нагружаться постепенно. У зимнего монтажа тут есть неочевидный плюс: штучное покрытие кладётся механически, без клеёв и мастик, поэтому мороз работе не мешает — в отличие от любой кровли с мокрыми узлами.

Свесы, карнизный узел и завершение

Свесы на этой крыше широкие — они закрывают от косого дождя открытые пока проёмы между столбами. Каркас карнизного свеса собирали из той же доски, по периметру поставили тёмную лобовую доску: она закрывает торцы стропил и задаёт крыше чёткую линию по низу.

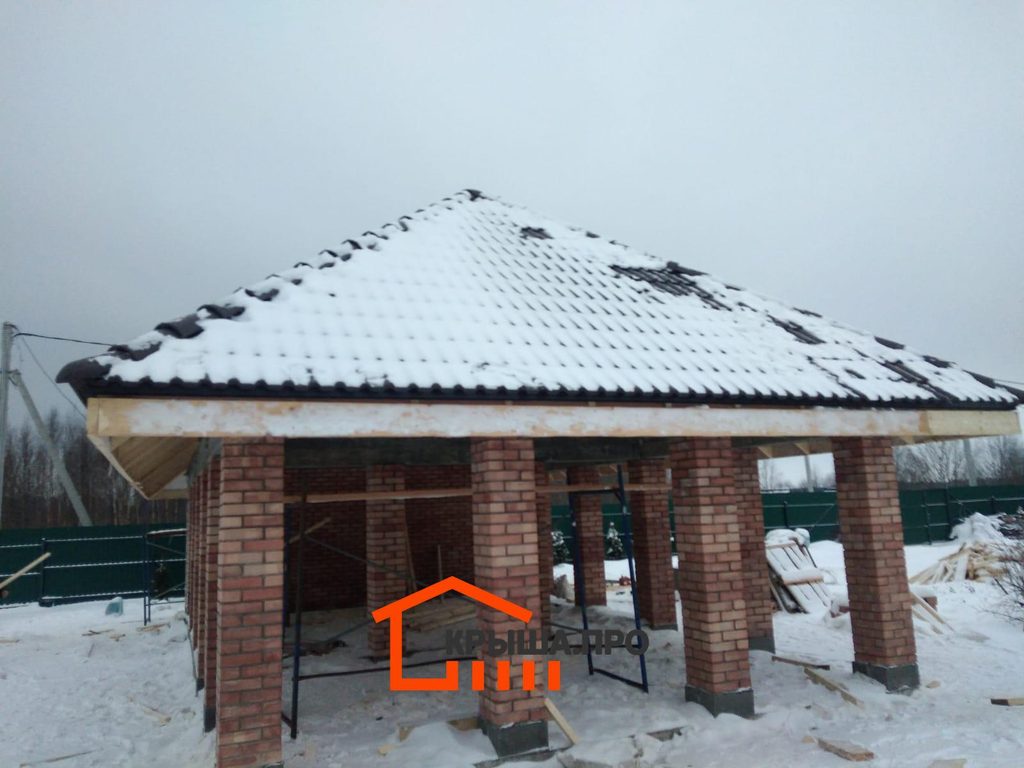

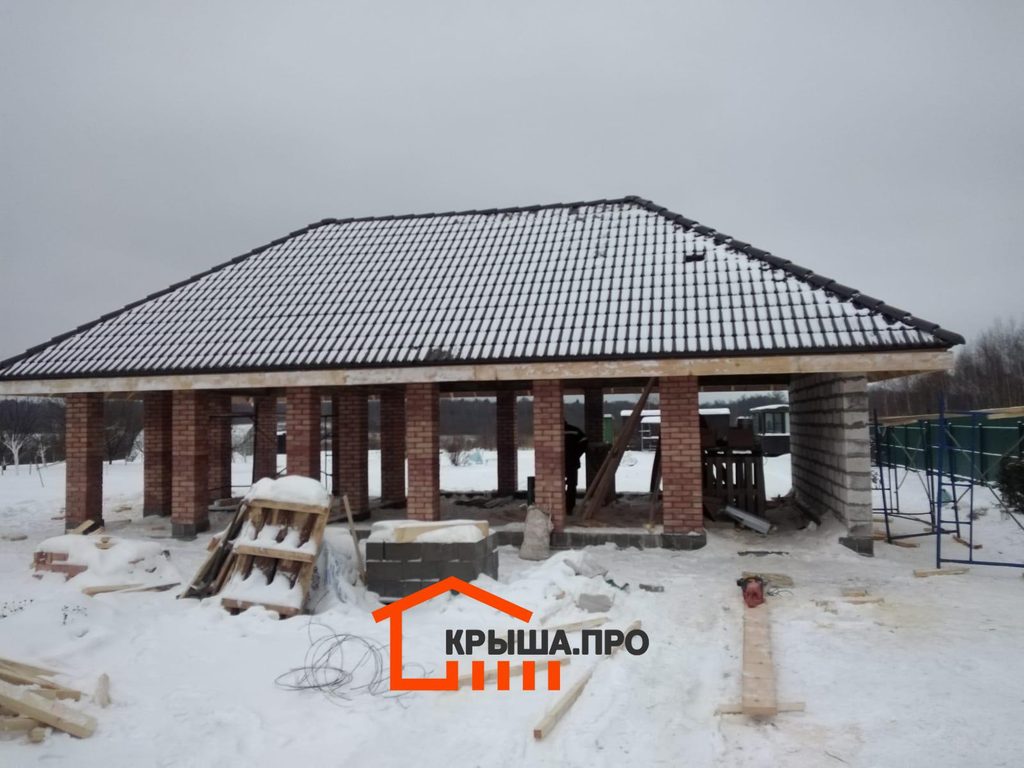

Последними легли коньковые и рёберные элементы — на вальмовой крыше их пять линий вместо одной, и каждая закрывается отдельно. Снег лёг на готовую кровлю в ту же неделю, что и последний ряд плитки.

Материалы: брус, доска и черепица Braas

  • брус 150×150×6000;
  • доска 50×200×6000;
  • брусок 50×50×3000;
  • диффузионная мембрана Tyvek (Тайвек);
  • натуральная черепица Braas: франкфуртская тёмно-коричневая.

Объем работ: 126 кв. м кровли

  • 126 кв. м

Длительность работ: две недели

2 недели монтажа. Отдельно — полтора месяца ожидания черепицы.

Две недели на 126 кв. м — нормальный срок для вальмовой крыши под штучное покрытие: только на подрезку нарожников и подгонку обрешётки на вальмах уходит больше времени, чем на весь скат обычной двускатной кровли. Если планируете крышу такой формы, считать её нужно заранее: начните с замера кровли, а по его результатам собирайте смету — у тяжёлых покрытий сечение стропил и шаг обрешётки задаются расчётом, а не типовым решением. Черепицу конкретного профиля и цвета тоже лучше заказывать заранее: как показал этот объект, её поставка может занять больше времени, чем сам монтаж.

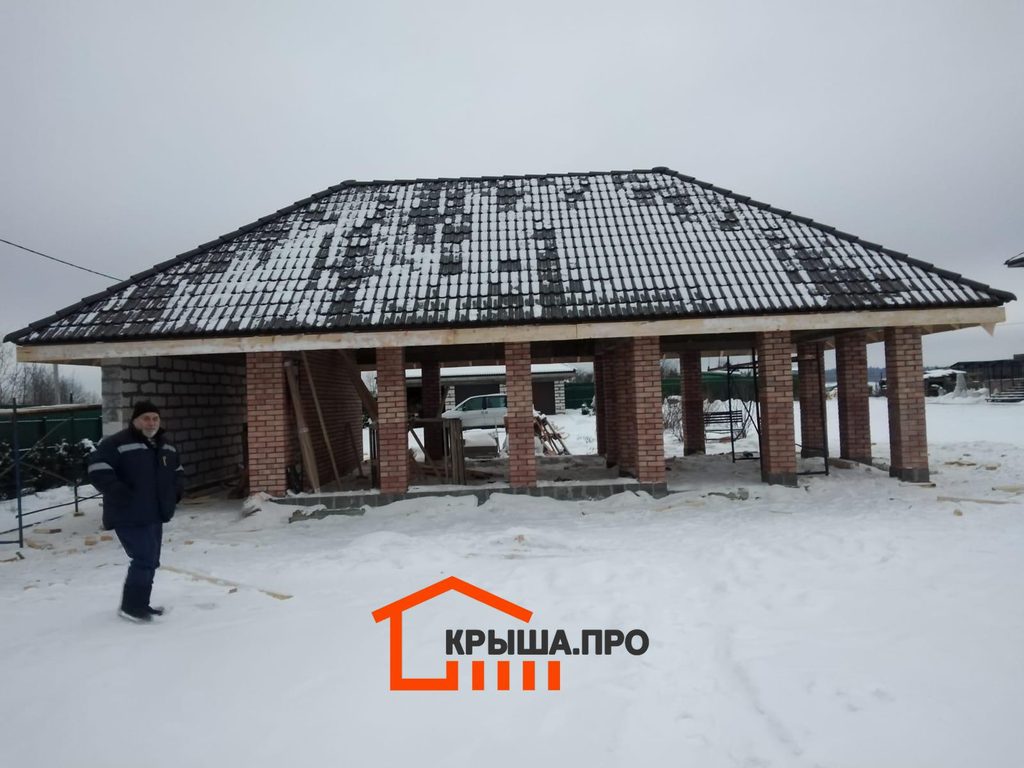

Фото объекта: от стропил до готовой черепицы
