Цементно-песчаная черепица Braas на доме в деревне Иевлево: крыша за 8 дней — объект №99 - Фотография 4

Цементно-песчаная черепица Braas на доме в деревне Иевлево: крыша за 8 дней — объект №99

Share

Монтаж натуральной черепицы под ключ на одноэтажном доме в деревне Иевлево Лотошинского района: вальмовая крыша площадью 112 м², цементно-песчаная черепица Braas «Франкфуртская» тёмно-коричневого цвета. От мауэрлата до коньковых элементов — восемь дней работы.

Расположение

Московская область, Лотошинский район, д. Иевлево

Задачи

Монтаж:

  • мауэрлата
  • стропильной системы
  • диффузионной гидроизоляционной мембраны
  • контробрешетки
  • обрешетки
  • штучной цементно-песчаной черепицы
  • коньковых элементов
  • потолочных лаг
  • частичного внутреннего сплошного настила
  • вентиляционных защитных карнизных элементов

Что было на старте

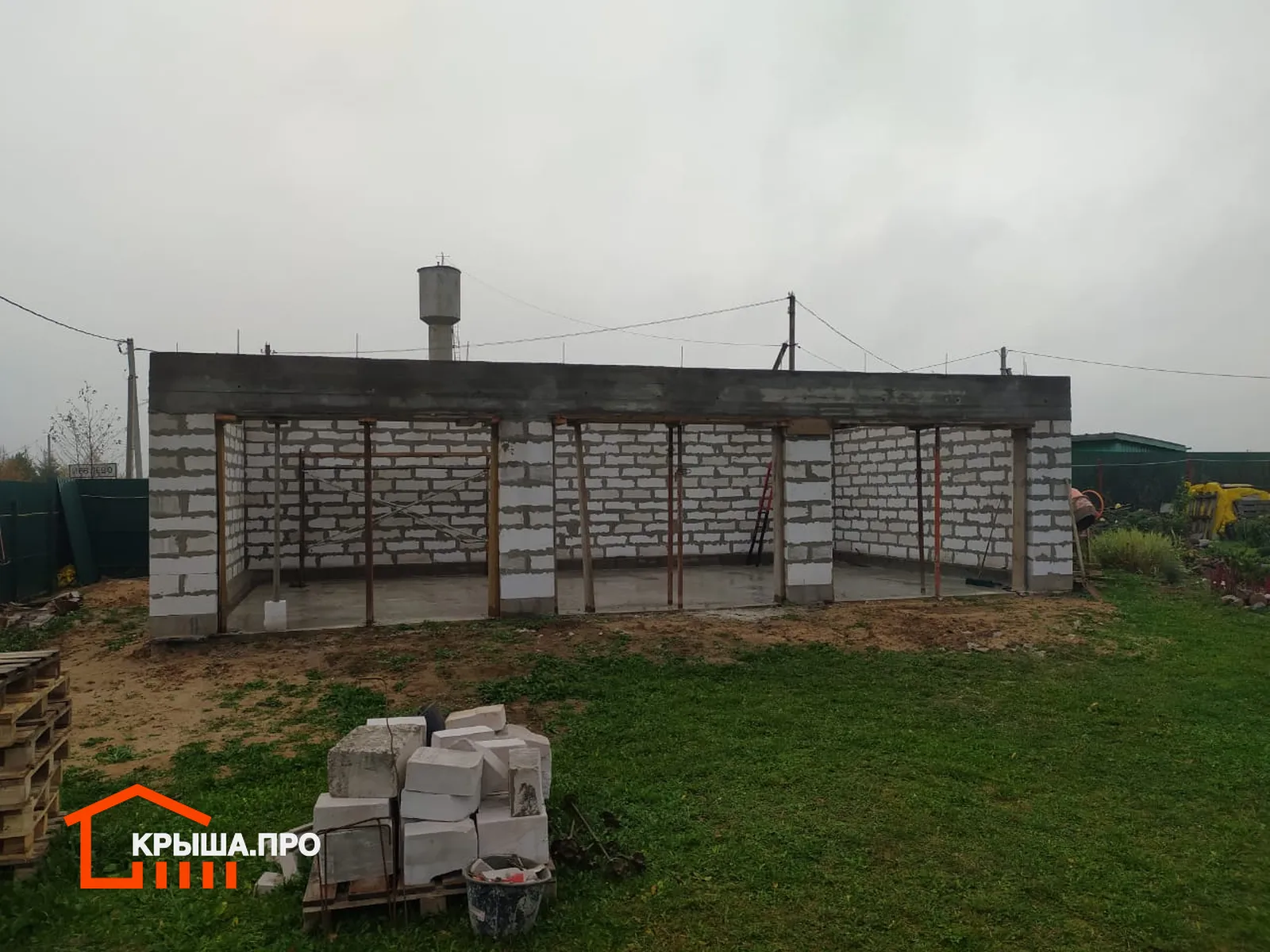

Подрядчик получил готовую коробку: одноэтажные стены из газоблока с монолитным армопоясом по верху и широкими проёмами в передней стене под панорамное остекление. Крыши не было вообще — работы начинались с нуля, а не с ремонта. Армопояс здесь принципиален: блок сам по себе не держит точечную нагрузку от стропил, и без него мауэрлат крепить было бы не к чему.

Как собирали крышу

Мауэрлат и стропильная система

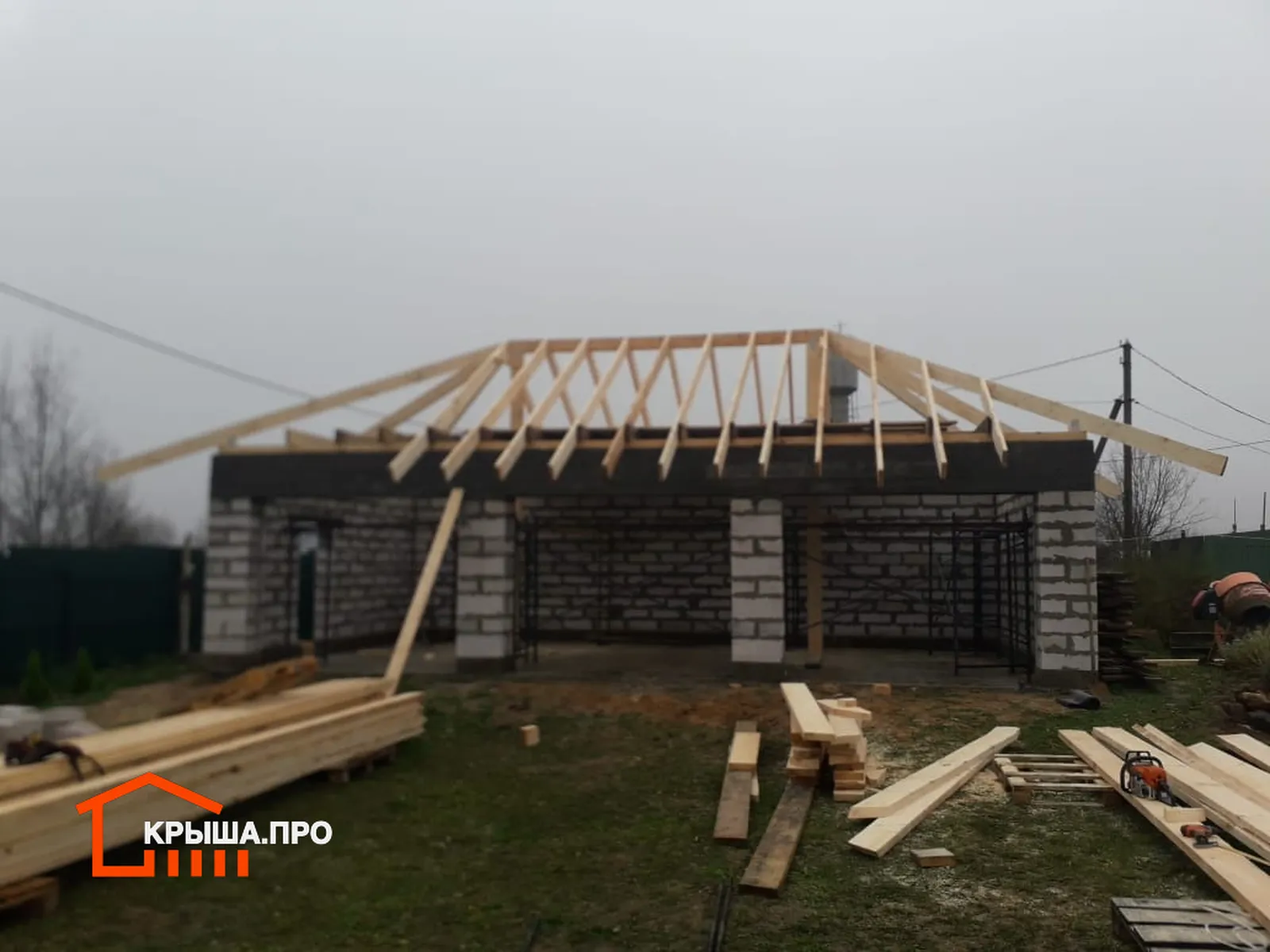

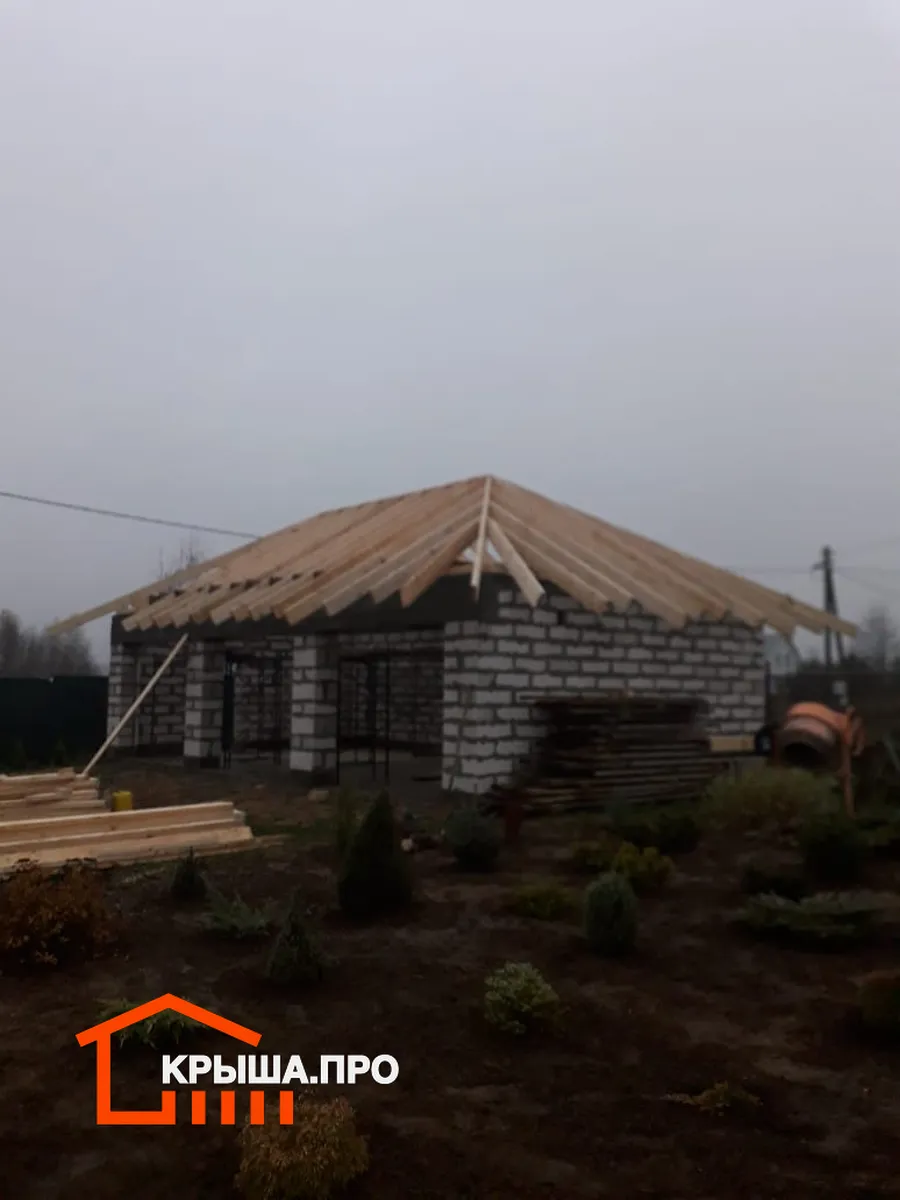

Крыша вальмовая — четыре ската и четыре накосных ребра, сходящиеся к короткому коньку. Такая форма сложнее двускатной: монтаж мауэрлата идёт по всему периметру без разрывов, а монтаж стропильной системы требует выводить накосные стропила точно на углы, иначе рёбра «поведёт» и подрезка черепицы на хребтах пойдёт вразнобой. Карнизные свесы вынесены далеко за стены по всему периметру — это защищает блочную кладку от косого дождя ещё до того, как дом получит фасад.

Потолочные лаги и внутренний настил

Параллельно со стропилами уложены потолочные лаги, а часть чердака закрыта сплошным настилом. Практическая польза простая: по такому настилу можно ходить при обслуживании кровли и хранить материалы, не наступая на будущий потолок. На фотографии изнутри хорошо видно всю конструкцию — стропила, подкосы и лаги, опирающиеся на армопояс.

Гидроизоляция, контробрешётка и обрешётка

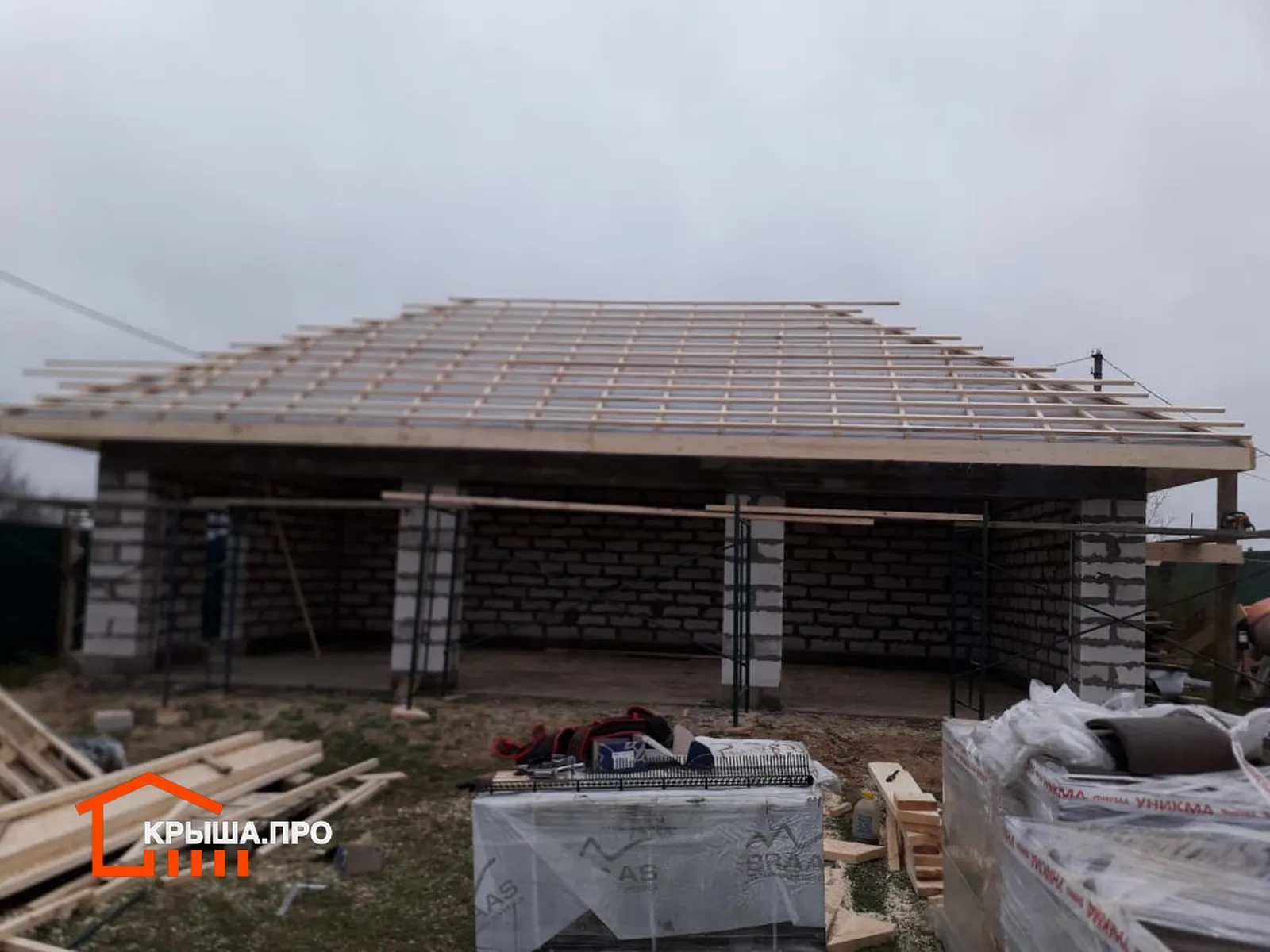

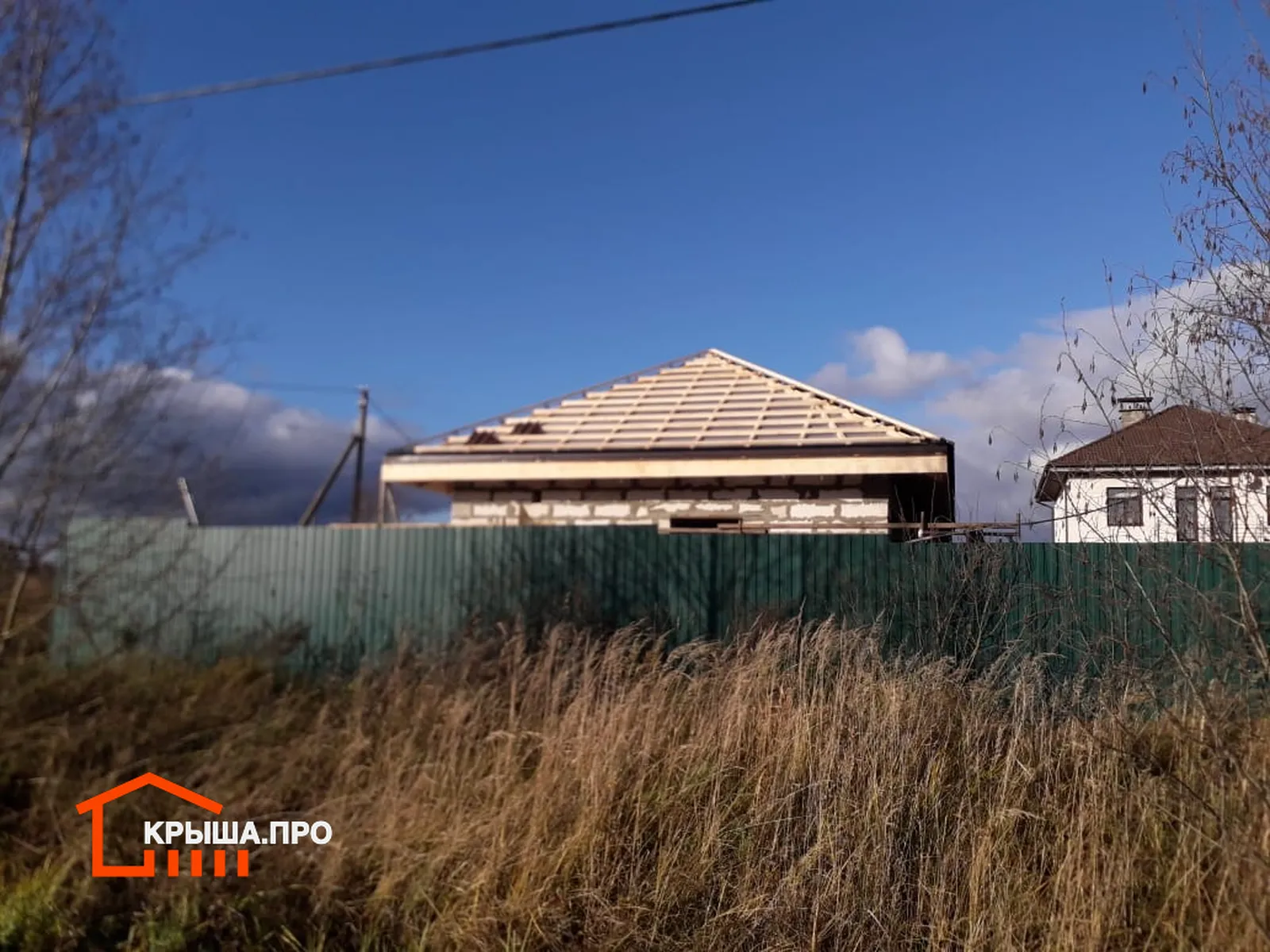

Дальше по слоям: монтаж гидроизоляции полотнами снизу вверх, поверх неё — контробрешётка кровли, которая прижимает плёнку и создаёт вентиляционный канал от карниза к коньку. Затем монтаж обрешётки кровли из строганого бруска. Шаг обрешётки под штучную черепицу — отдельная история: он рассчитывается по длине ската так, чтобы целые ряды сошлись у конька, и ошибка в пару сантиметров на ряде выливается в лишний ряд подрезки наверху.

Черепица, хребты и вентиляция

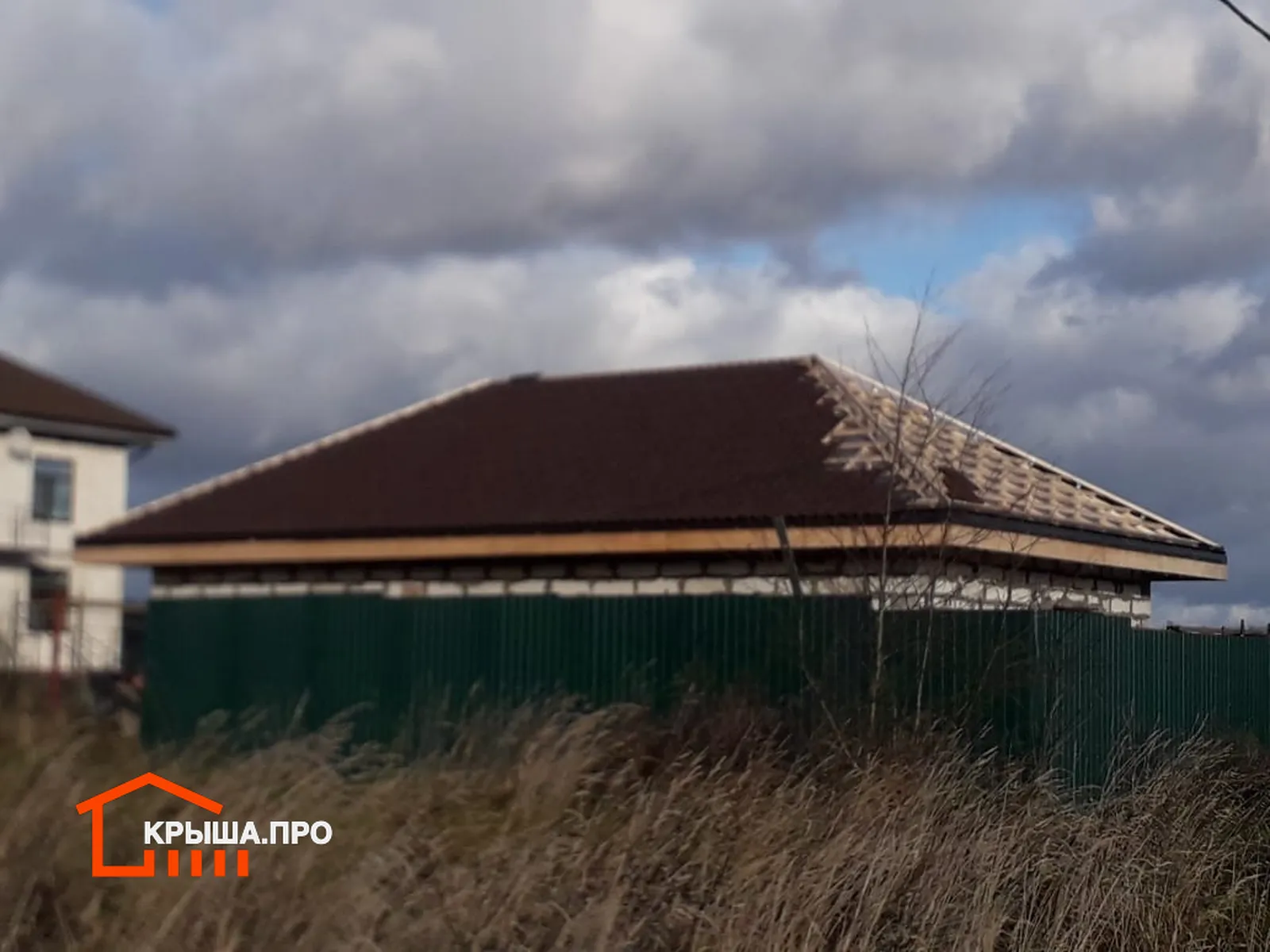

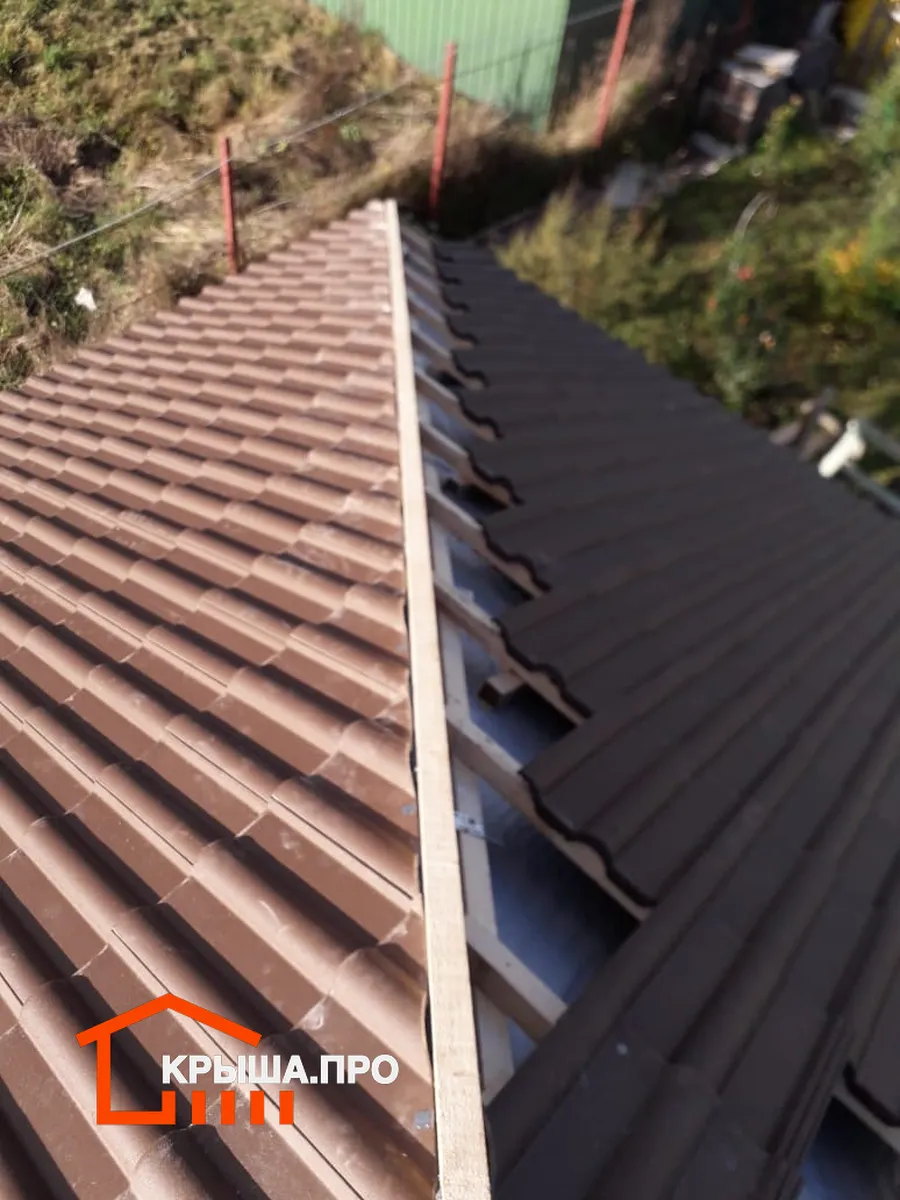

Франкфуртская черепица Braas укладывается рядами с зацепом за обрешётку, и монтаж натуральной черепицы с комплектующими на вальме означает подрезку каждого ряда по четырём рёбрам. На фотографиях видно эту подрезку и опорный брусок, выставленный вдоль хребта под коньковые элементы.

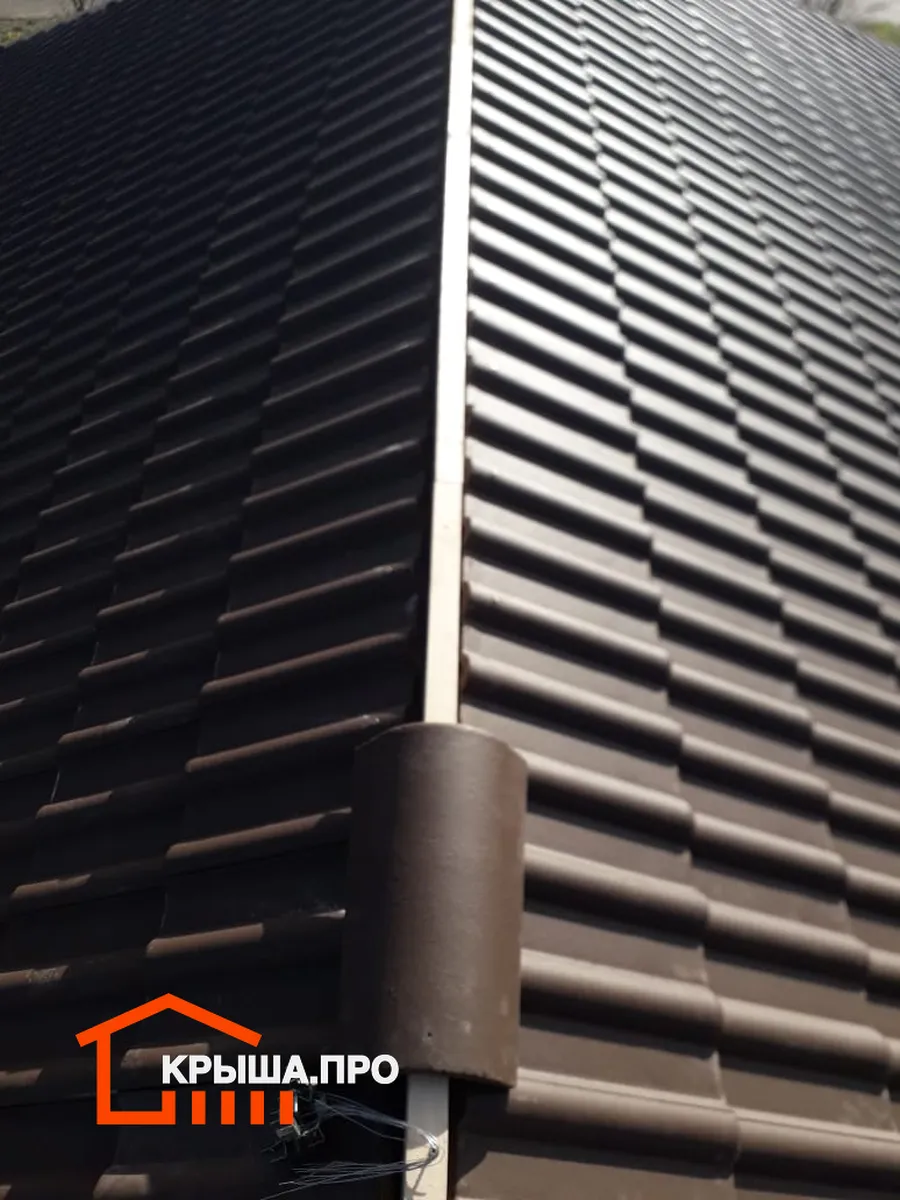

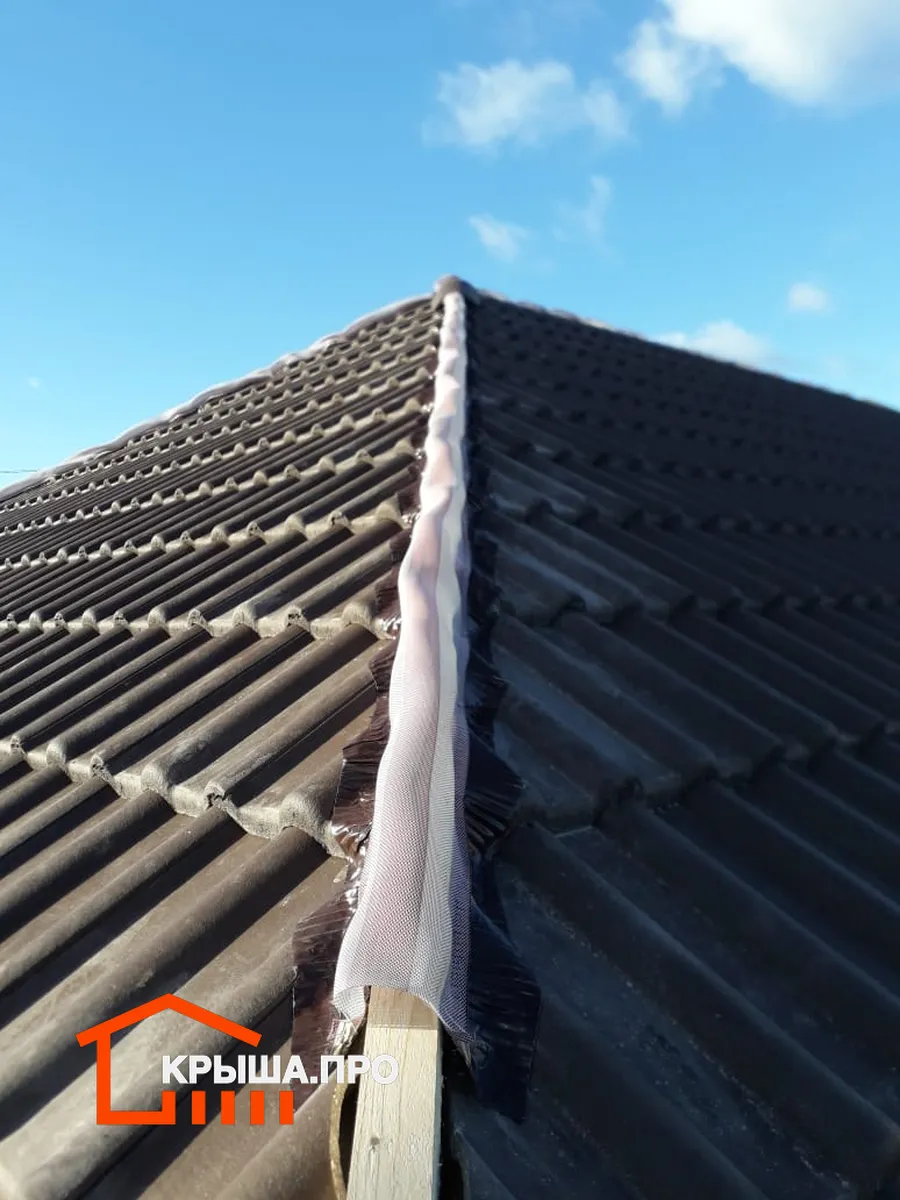

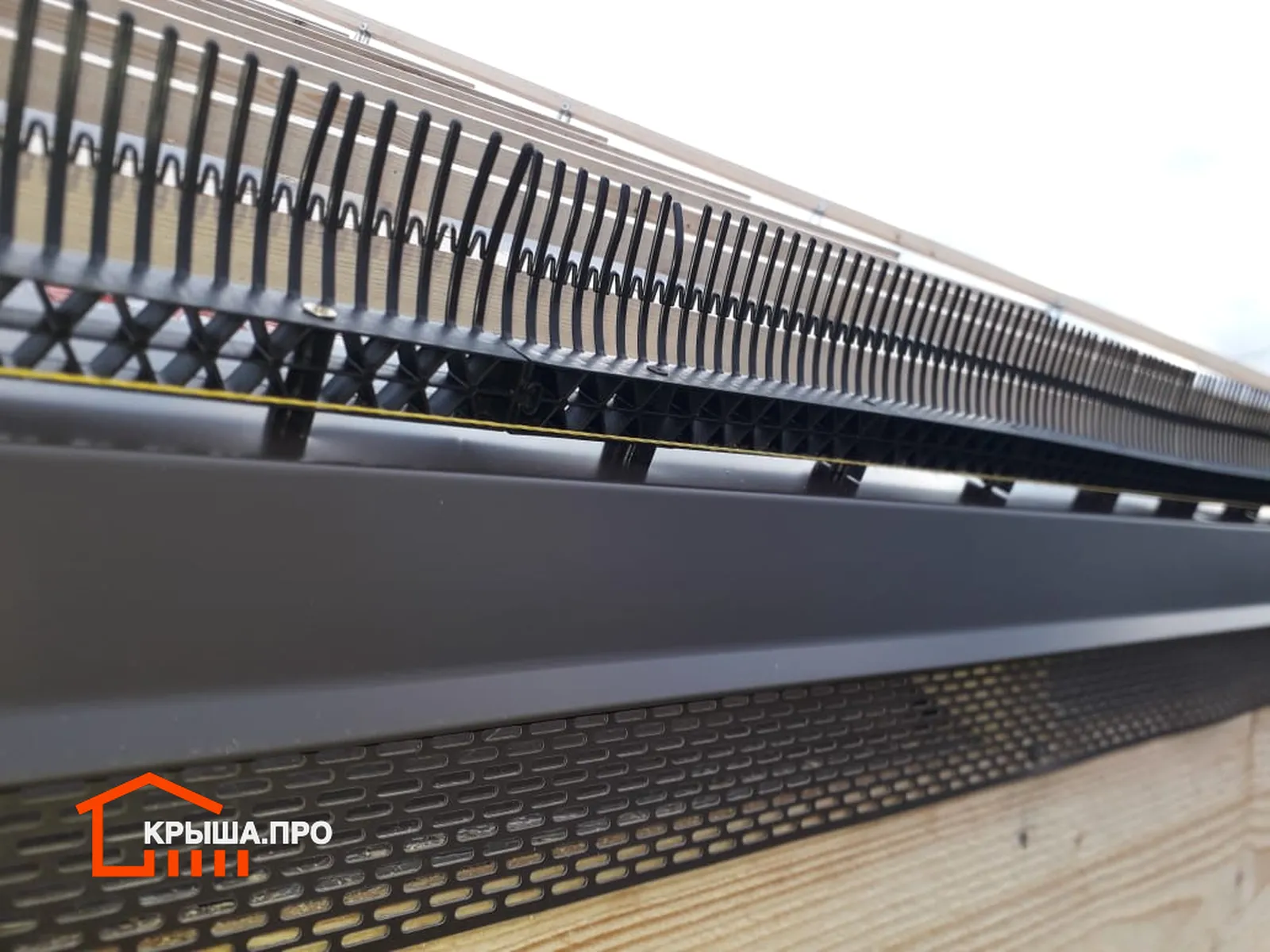

Поверх бруска раскатан аэроэлемент TOP ROLL — алюминиевая лента с вентиляционными краями, на которую и садится хребтовая черепица. Получается закрытый от воды, но открытый для воздуха шов. Вход в тот же контур сделан на карнизе: вентиляционная гребёнка закрывает зазор под первым рядом черепицы от птиц и мусора, но пропускает воздух. Эти доборные элементы кровли и превращают набор слоёв в работающую вентилируемую конструкцию.

Материалы

  • брус 100*150*6000
  • доска 50*200*6000
  • гидроизоляция – Ютафол Silver D96
  • строганый брусок 50*50*3000
  • черепица Braas Франкфуртская, цвет тёмно-коричневый
  • Аэроэлемент конька/хребта /TOP ROLL/ (алюминий) 0,31 × 5 м

Цементно-песчаная черепица — материал тяжёлый, порядка 40–45 кг на квадратный метр вместе с комплектующими, поэтому сечения здесь не случайные: брус 100×150 на стропила и доска 50×200 на элементы, работающие на изгиб. Под металлочерепицу той же площади сечения были бы заметно скромнее, и это первое, что нужно понимать, когда натуральную черепицу выбирают уже после того, как крыша спроектирована.

Объем работ

  • 112 м2

Длительность работ

8 дней

Восемь дней на 112 м² вальмовой кровли — плотный график, тем более что работы шли поздней осенью, по короткому световому дню. Ускоряет процесс только одно: черепица и все комплектующие завезены на объект заранее и разложены по скатам, а не подаются наверх по мере укладки.

Результат

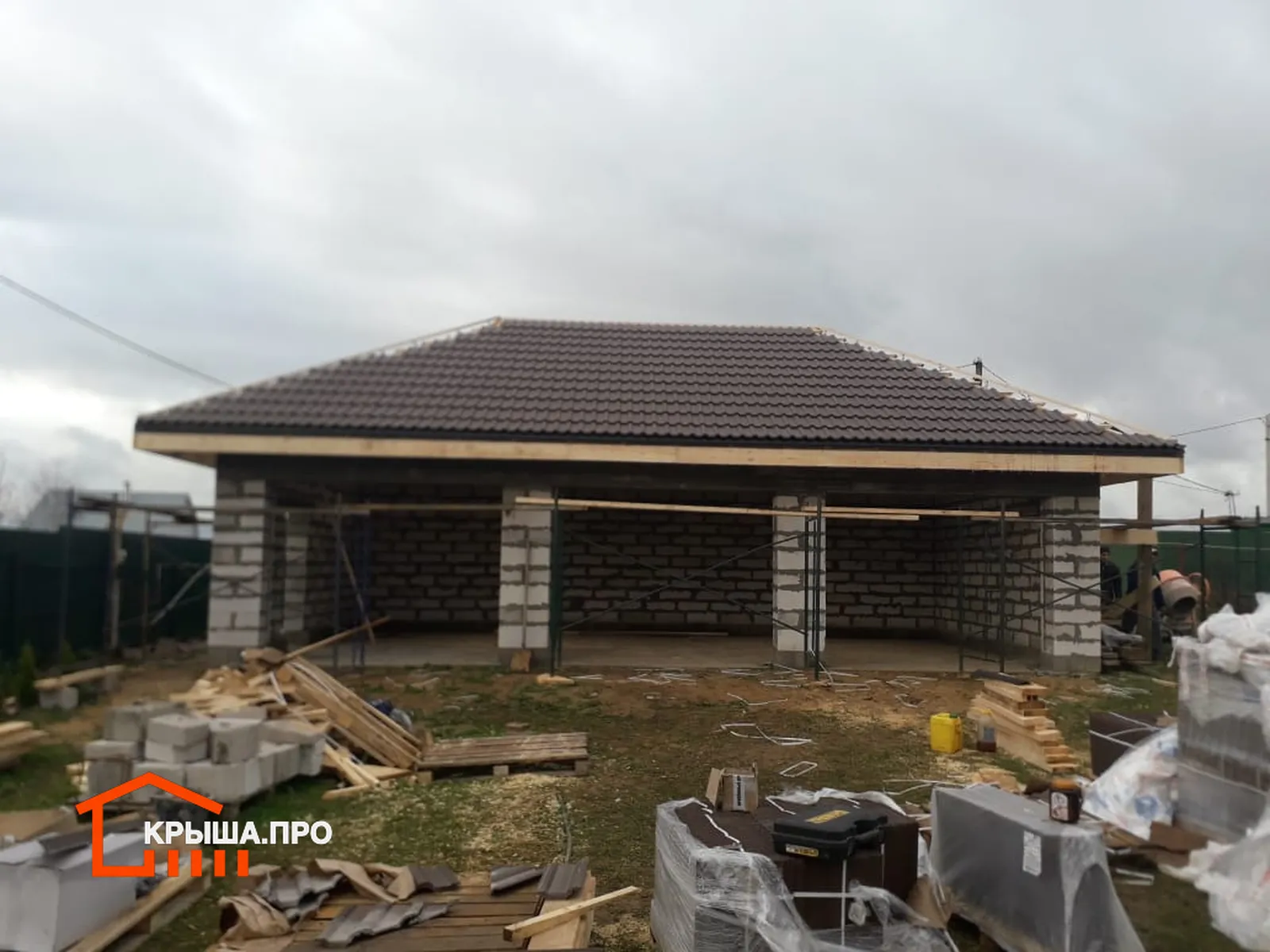

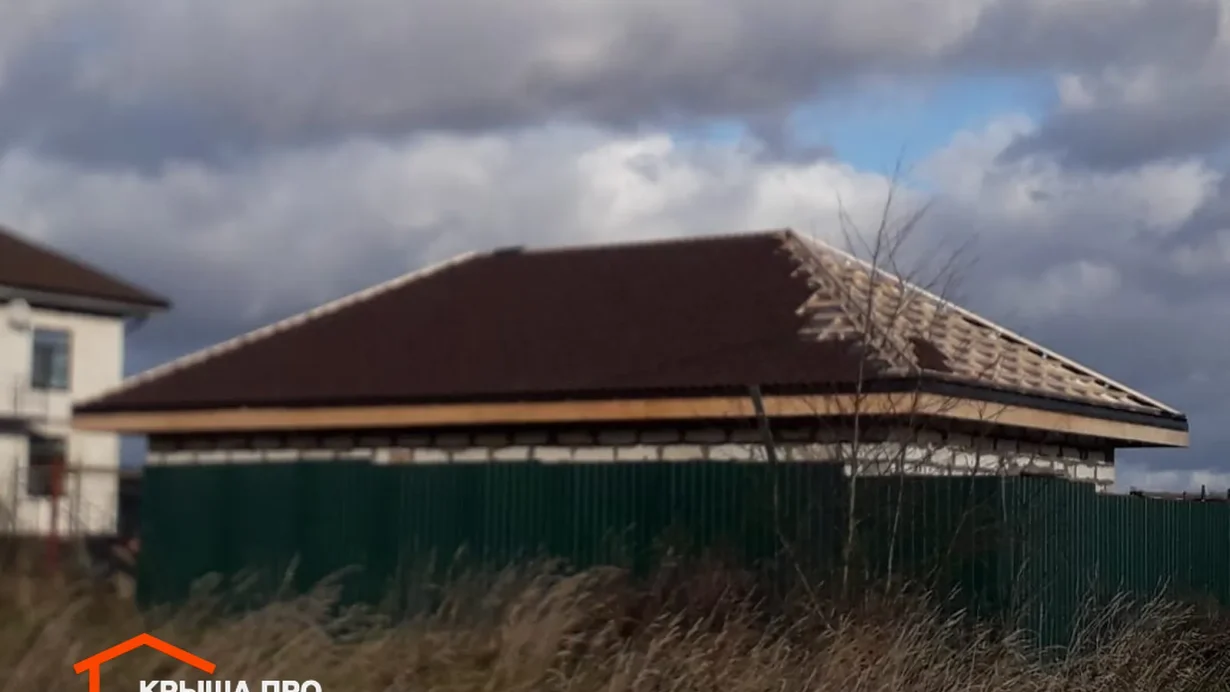

Дом ушёл в зиму под готовой кровлей: четыре ровных ската, тёмно-коричневая черепица, закрытые хребты и работающая вентиляция от карниза до конька. Дальше владелец может спокойно заниматься окнами и фасадом — коробка и перекрытие защищены от осадков, а кровельные работы на участке закончены полностью.

Фото объекта

Ознакомьтесь далее с фото монтажа кровли из натуральной черепицы в деревне Иевлево — кадры идут в порядке работ, от голой коробки до уложенного конька:

Хотите так же

Натуральная черепица предъявляет требования к стропильной системе, поэтому считать её стоит до того, как закуплен брус. Начните с замера кровли: замерщик снимет геометрию скатов, посчитает черепицу с учётом подрезки на хребтах и все комплектующие. Действующие расценки на кровельные работы — в прайс-листе.
